PnL dự án theo MTD / YTD / LTD: nhìn 1 dashboard, không cần đợi kế toán đóng sổ

Cập nhật lãi lỗ theo thời gian thực, không đợi đóng sổ

Mỗi dự án có dashboard PnL với 3 dải MTD, YTD và LTD cập nhật ngay khi giao dịch được duyệt, không cần chờ kế toán đóng sổ cuối tháng.

Mỗi dự án trên CostDesk có một bảng theo dõi lãi lỗ (PnL) riêng. Đây là tính năng khách hàng mở mỗi sáng như một thói quen vận hành, không phải chỉ khi cần báo cáo hay khi đã có vấn đề. Lý do: nó cho biết dự án đang lãi hay lỗ ngay lúc này, ở ba dải thời gian, cập nhật ngay khi có giao dịch mới được duyệt.

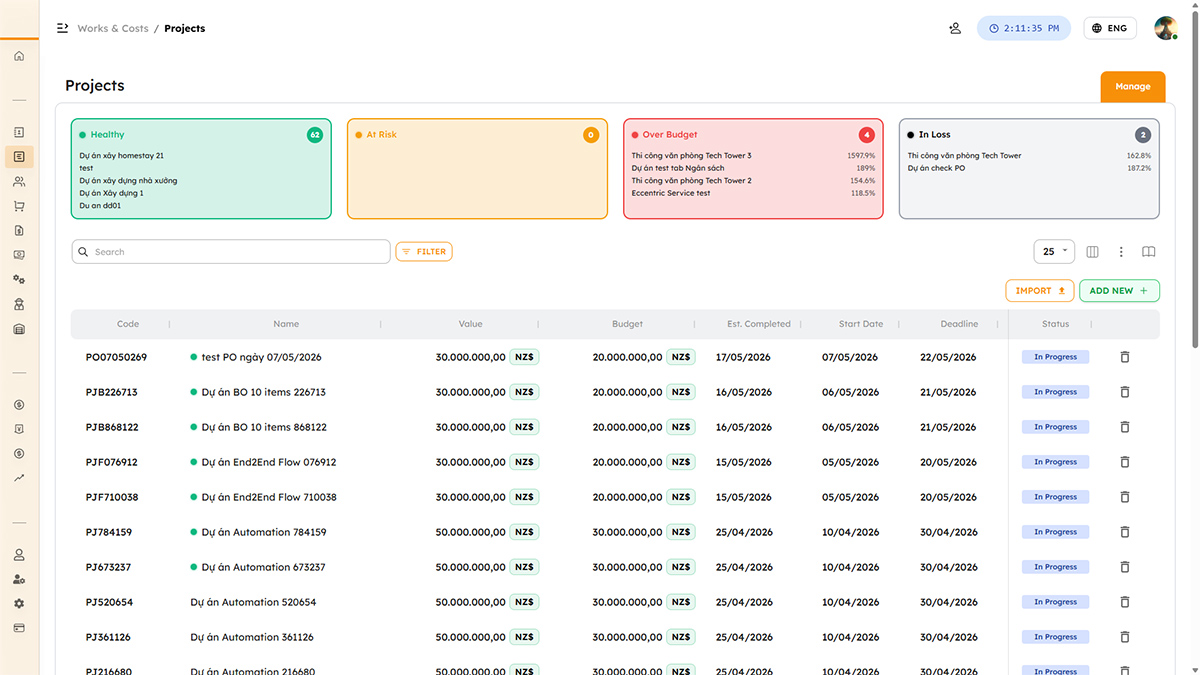

Theo dõi lãi lỗ dự án theo thời gian thực

Ba dải thời gian trên một bảng

Trên bảng theo dõi, mọi số liệu doanh thu, chi phí, lợi nhuận đều có sẵn ở ba dải thời gian song song:

Lũy kế tháng (MTD)

Doanh thu, chi phí, lợi nhuận tháng này (từ ngày 1 đến hôm nay). Trả lời câu hỏi: tháng này dự án đang đi đúng hướng không, tốc độ chi tiêu có cao bất thường không, so với tháng trước hiệu quả tăng hay giảm?

Lũy kế năm (YTD)

Doanh thu, chi phí, lợi nhuận từ đầu năm tài chính đến hôm nay. Trả lời câu hỏi: năm nay dự án đã đóng góp bao nhiêu vào tổng lợi nhuận công ty, đạt bao nhiêu phần trăm chỉ tiêu năm?

Lũy kế toàn vòng đời (LTD)

Doanh thu, chi phí, lợi nhuận tích lũy từ ngày dự án bắt đầu. Trả lời câu hỏi: tổng lãi lỗ của dự án đến hiện tại là bao nhiêu, dự án này có lãi tổng thể không hay lãi tháng này nhưng lỗ tổng, còn lại bao nhiêu ngân sách so với cam kết ban đầu?

Ba dải này phục vụ ba độ phóng khác nhau: Giám đốc dự án xem lũy kế tháng để điều hành hằng ngày, Giám đốc tài chính (CFO) xem lũy kế năm để báo cáo Hội đồng quản trị, Tổng giám đốc (CEO) xem lũy kế vòng đời để quyết định có nhận thêm dự án tương tự không.

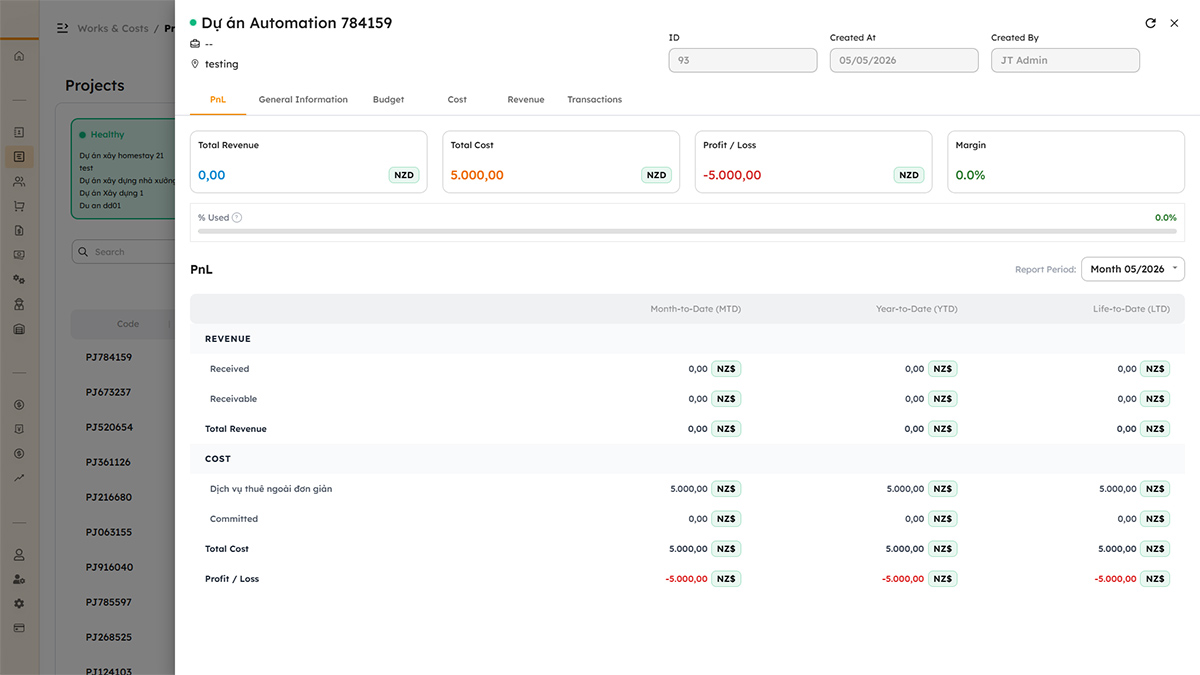

Sáu nhóm số liệu trên bảng theo dõi lãi lỗ dự án

Sáu nhóm số liệu trên cùng một bảng

Doanh thu

Gồm ba con số đặt cạnh nhau: đã ghi nhận (đã hạch toán), đã thu (tiền thực tế đã về tài khoản), phải thu (còn nợ khách hàng). Khoảng cách giữa “đã ghi nhận” và “đã thu” là cảnh báo sớm về dòng tiền.

Chi phí thực tế

Hiển thị theo ba chiều song song: theo hạng mục chi phí (Đi lại, Vật tư, Nhân công…), theo hoạt động (hạng mục công việc), theo trung tâm công việc. Đào sâu xuống từng giao dịch gốc chỉ bằng một cú nhấp chuột.

Chi phí cam kết (Committed Cost)

Đơn mua hàng (PO) đã duyệt nhưng chưa thanh toán, hợp đồng đã ký chưa hạch toán. Đây là phần Excel không bao giờ thấy được vì nó chưa có chứng từ tài chính, nhưng nó đã chiếm ngân sách thật.

Lợi nhuận

Lợi nhuận gộp (gross profit) và biên lợi nhuận gộp (gross margin, tính theo phần trăm), so với mục tiêu ban đầu của dự án.

Ngân sách so với thực chi

Phần trăm ngân sách đã tiêu và phần trăm tiến độ công việc. Khi chi tiêu chạy nhanh hơn tiến độ, đây là cảnh báo sớm của rò rỉ ngân sách.

Xu hướng

Biểu đồ chi phí và doanh thu theo tháng, kèm dự báo điểm kết thúc dự án dựa trên xu hướng hiện tại.

“Ngay khi có giao dịch mới” nghĩa là gì?

“Thời gian thực” thường bị lạm dụng trong quảng cáo. Ở CostDesk, bảng theo dõi cập nhật ngay khi có một giao dịch mới được duyệt, không có tác vụ chạy đêm, không có “đợi đồng bộ”.

Hành độngẢnh hưởng tới bảng theo dõi
Đơn mua hàng (PO) được Giám đốc duyệtChi phí cam kết +X, % ngân sách +X%
Chấm công được duyệtChi phí nhân công thực tế +X
Giờ làm thêm (OT) được duyệtChi phí lao động dự án +X (theo hệ số luật)
Hoàn ứng được duyệt cuốiChi phí vận hành +X
Doanh thu được ghi nhậnDoanh thu lũy kế tháng/năm/vòng đời +X
Hoá đơn được thanh toánDoanh thu “đã thu” +X

Người duyệt nhấn nút duyệt, 2 giây sau bảng theo dõi đã cập nhật.

Vì sao điều này thay đổi cách ra quyết định?

Khi lãi lỗ có sẵn tức thì, một loại quyết định mới trở thành khả thi: quyết định dựa trên dữ liệu sống, không phải dữ liệu trễ một tháng.

Ví dụ thực tế từ một khách hàng (công ty cơ điện, 80 nhân sự, 15 dự án song song):

Sáng thứ 3, Giám đốc mở bảng theo dõi lãi lỗ của dự án “Cao ốc XYZ”. Thấy chi phí cam kết cho hạng mục Cơ điện đã chạm 92% ngân sách, trong khi tiến độ mới 65%. Lập tức gọi quản lý dự án hạng mục đó: “tạm dừng ký đơn mua hàng mới cho cơ điện, cùng nhau rà lại dự toán còn dư bao nhiêu cho hạng mục này”. Phát hiện 2 đơn mua hàng sắp ký bị trùng vật tư đã đặt trước đó. Tiết kiệm 180 triệu trước khi rò rỉ xảy ra.

Trong mô hình “đợi cuối tháng”, phát hiện này sẽ đến sau 2–3 tuần, khi 2 đơn trùng đó đã ký, hàng đã đặt, không trả lại được.

Lãi lỗ cập nhật tức thì không tự nhiên tiết kiệm tiền. Nó tạo điều kiện cho con người tiết kiệm tiền, bằng cách rút ngắn khoảng cách giữa “vấn đề xuất hiện” và “có người nhìn thấy vấn đề”.

Vì sao đa số phần mềm không làm được?

Lãi lỗ tức thì đòi hỏi ba thứ phải có sẵn cùng lúc:

  • Tất cả nguồn chi phí (đơn mua hàng, chấm công, hoàn ứng, làm thêm giờ, doanh thu) phải nằm trong cùng một hệ thống
  • Mỗi giao dịch phải được gắn với dự án, hoạt động, hạng mục chi phí ngay từ điểm nhập
  • Phải có cơ chế tổng hợp chạy được mỗi khi có thay đổi, không cần đóng sổ

Đa số doanh nghiệp Việt thiếu ít nhất 1 trong 3: phần mềm kế toán có điều kiện thứ ba nhưng thiếu điều kiện đầu (không gồm chấm công, hoàn ứng), Excel có điều kiện đầu nhưng yếu điều kiện giữa và không có điều kiện cuối, ERP truyền thống có cả ba nhưng quá đắt cho quy mô 50–200 người.

CostDesk được thiết kế chỉ để có cả ba, không cố làm mọi thứ ERP làm. Triển khai 1–2 tuần, không cần chuyên gia tư vấn.

Đã có sẵn cho khách hàng

Bảng theo dõi lãi lỗ (PnL) với ba dải thời gian có sẵn cho mọi dự án trên CostDesk. Anh/chị truy cập bằng cách vào chi tiết dự án rồi chọn thẻ “PnL”.


Lần đầu nghe về CostDesk?

CostDesk là phần mềm quản lý chi phí và lợi nhuận dự án dành cho doanh nghiệp 20–200 người. Một bảng theo dõi duy nhất để biết mỗi dự án đang lãi hay lỗ, ngay lúc này.

Doanh nghiệp anh/chị hiện biết dự án lỗ từ lúc nào: khi chi phí vượt ngưỡng, hay khi quyết toán xong? Bình luận bên dưới.
